Khu neo đậu tránh trú bão Sông Tắc kết hợp cảng cá Hòn Rớ

TỔNG QUAN DỰ ÁN
- Địa điểm: TP. Nha Trang – tỉnh Khánh Hòa
- Loại, cấp công trình: công trình giao thông Cấp IV
- Tổng mức đầu tư: Khoảng 250 tỷ đồng
- Chủ đầu tư: Sở Nông nghiệp và Môi trường tỉnh Khánh Hòa
- Hợp đồng: Số 14/2023/HĐTV/KNĐ ST-HR
THÔNG TIN CHI TIẾT DỰ ÁN
-
Mục tiêu & Lợi ích
-
Điểm nổi bật
-
Tiến độ & Kết quả
-
Số chuyên gia tham gia
-
Thời gian thiết kế
Hình thành khu neo đậu tránh trú bão an toàn cho tàu cá trên sông Tắc, giảm thiệt hại về người và tài sản khi có bão, áp thấp.
Nâng cấp, mở rộng cảng cá Hòn Rớ, tăng năng lực bốc dỡ – dịch vụ hậu cần nghề cá.
Cải thiện môi trường khu vực cảng thông qua hệ thống thu gom, xử lý nước thải đạt chuẩn cột A và áp dụng điện mặt trời, tiết kiệm chi phí vận hành.

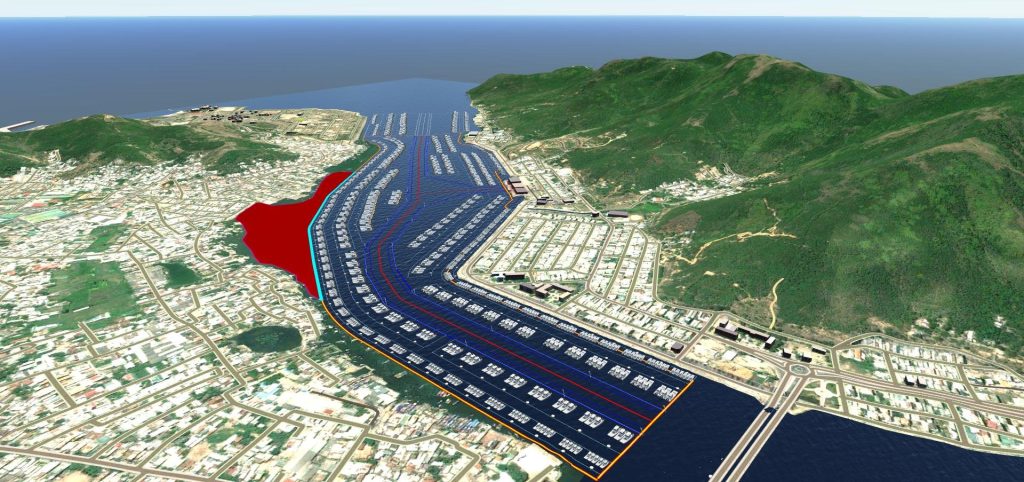

Quy mô khu neo đậu:
Nạo vét diện tích khoảng 69 ha, độ sâu -5,0 m; luồng tàu rộng 60 m.
Hệ thống phụ trợ neo tàu với 273 phao neo, bố trí cho các nhóm tàu nhiều cỡ khác nhau.
Hệ thống báo hiệu: 59 phao tín hiệu và 16 cột báo hiệu.
Cảng cá Hòn Rớ:

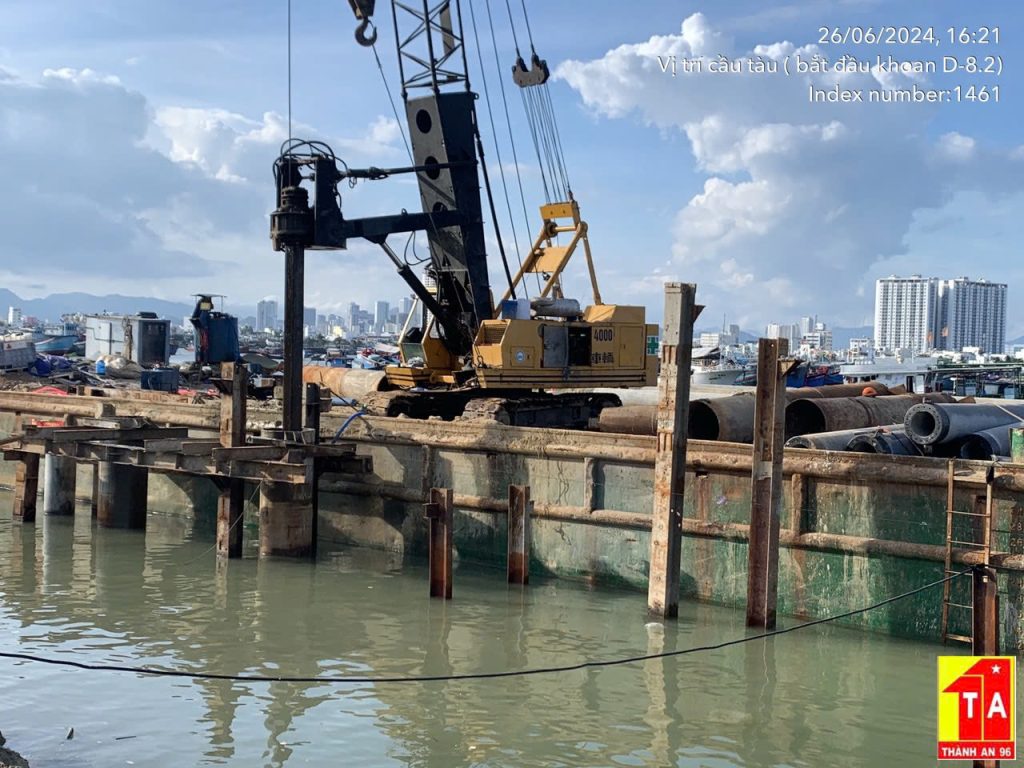

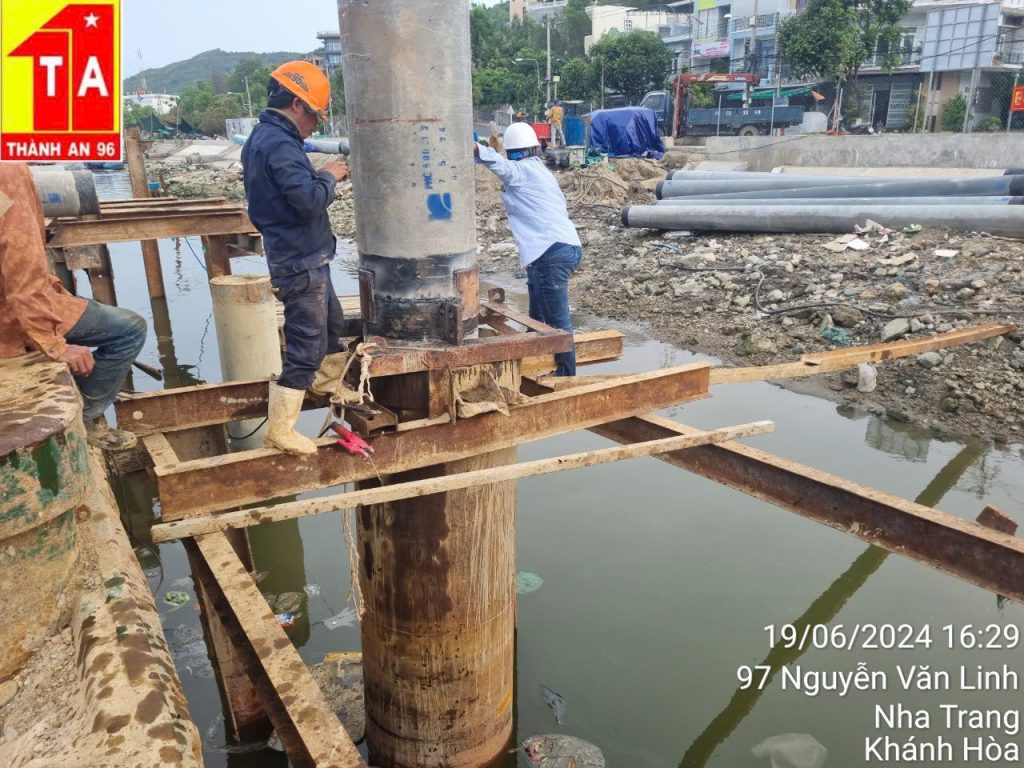

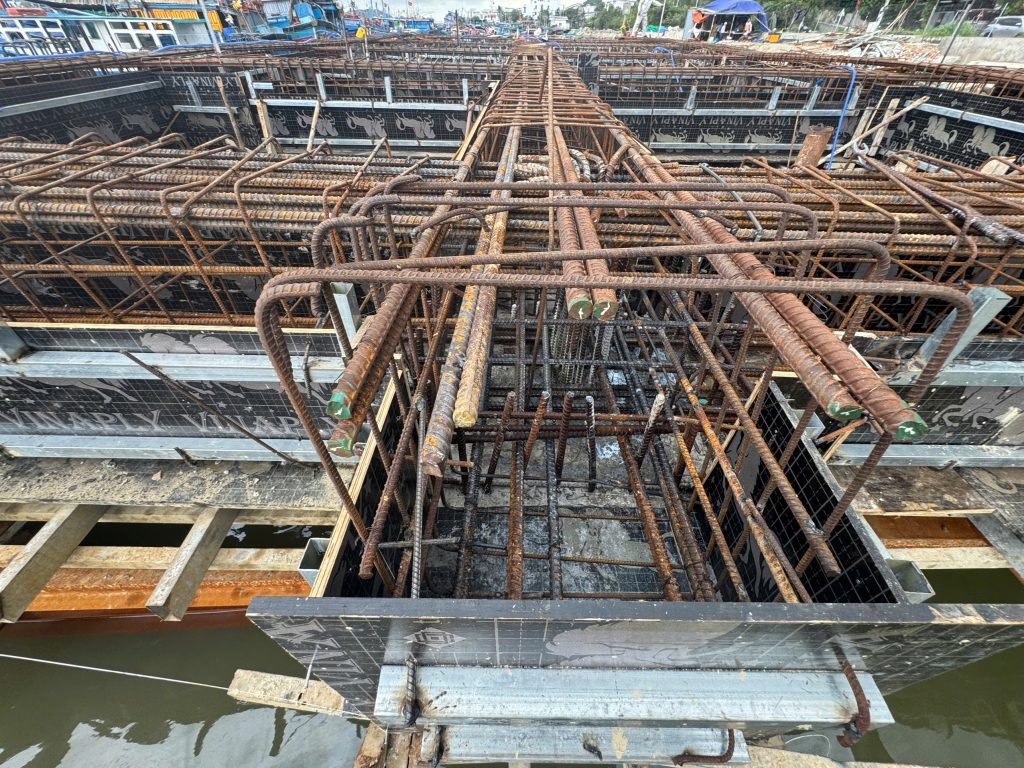

Mở rộng cầu tàu (kéo dài + mở rộng, có đoạn nối), kết cấu bê tông cốt thép trên cọc PHC.
Bố trí mái che bến, gờ chắn xe, đệm va, bích neo… đồng bộ.
Môi trường & năng lượng:
Cải tạo – nâng cấp trạm xử lý nước thải lên 300 m³/ngày đêm, công nghệ kết hợp MBBR, UASB, lamella, lọc áp lực.
Lắp đặt hệ thống điện mặt trời 164,4 kWp (411 tấm pin, diện tích khoảng 896 m²).
Tổng giá trị dự toán: khoảng 249,998 tỷ đồng (đã gồm dự phòng và thuế).
05/12/2022: Bộ NN&PTNT phê duyệt Dự án đầu tư (QĐ 4695/QĐ-BNN-TCTS).
22–29/8/2023: Cục Thủy sản thông báo kết quả thẩm định thiết kế BVTC và dự toán.
19–21/9/2023:
Công ty CP Tư vấn T27 hoàn thành hồ sơ thiết kế BVTC triển khai sau TKCS.
Công ty CP An Việt thẩm tra thiết kế và dự toán.
10/2023: Sở NN&PTNT Khánh Hòa ban hành Quyết định phê duyệt thiết kế xây dựng triển khai sau thiết kế cơ sở.
Kết quả hiện tại: Hoàn thành hồ sơ thiết kế triển khai sau TKCS và tổng dự toán chi tiết, đủ điều kiện làm cơ sở tổ chức lựa chọn nhà thầu và triển khai thi công.
08 chủ trì
21 cán bô kỹ thuật
Thiết kế cơ sở gắn với giai đoạn phê duyệt dự án (QĐ 4695/QĐ-BNN-TCTS ngày 05/12/2022).
Thiết kế xây dựng triển khai sau TKCS (hồ sơ thiết kế BVTC): hoàn thành và trình thẩm định trong tháng 9/2023, được phê duyệt tháng 10/2023.
Bước NCKT: 74 ngày
Bước TKBVTC : 150 ngày
